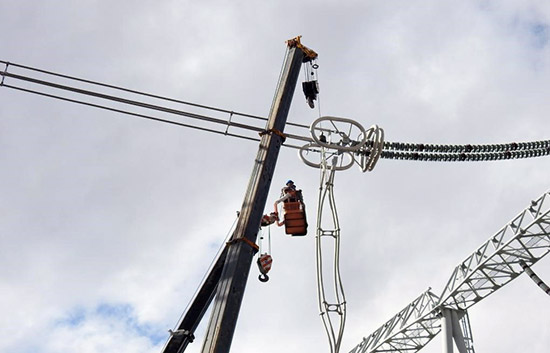

“合上500千伏5022開關!”5月11日,23點09分,隨著最后一項作業內容結束,國網蒙東電力為期24天的1000千伏特高壓勝利站1號主變年檢圓滿結束。

1000千伏特高壓勝利站是國家大氣污染防治行動計劃重點建設的十二條輸電通道之一,錫盟—山東1000千伏特高壓交流輸變電工程的起點站,也是±800千伏錫泰直流的重要組成部分。本次1號主變年度檢修是國網蒙東電力2021年首次大規模檢修作業,交叉作業面7個,三級作業風險4個,參檢單位6家,參加人員100人,橫跨五一節假日,檢修任務重、工期短、難度大、安全風險高、操作流程多。
4月23日上午8時,錫林郭勒盟的大風將作業現場的圍欄全部吹倒,漫天的黃沙能見度不到500米,是近年來最大的沙塵暴。勝利站1號主變A相變壓器旁,5個儲油罐、油泵、濾油機等大型器具已經連續工作了48小時,這也是GOE套管拉桿更換作業的第一個環節。眼見A相變壓器絕緣油抽取工作馬上結束,已經刮了一晚上的強沙塵暴還是不見減弱。
“郝站,現在設備、人員全部準備就位,這大風也不停,咱們該咋辦呀。”陳曦作為勝利站的技術骨干,雖然參與過多次年度檢修,但還是慌了神。
“只能等了,你通知所有人員準備工作用具時刻待命。”郝建國冷靜的安排工作,心里也是萬分焦急。
變壓器絕緣油抽取后,內部元器件暴露在空氣中時間過長會造成變壓器內部零件絕緣性降低,必須在最多12小時內對變壓器進行抽真空處理,再加上惡劣天氣不能作業的影響,真正留給檢修人員進行GOE套管拉桿更換操作時間少之又少。

錫林郭勒大草原天氣變幻莫測,天氣預報往往不能準確預測實時天氣。郝建國每過15分鐘就到室外檢查,他一邊緊盯手機上的天氣預報,一邊用最原始的手風車感受瞬時風速。中午12點30分,沙塵散開,風力減弱到3級。郝建國根據多年在大草原上的和惡劣天氣作斗爭的工作經驗判斷,接下來至少能有幾個小時的好天氣。
“快!大家抓緊時間,咱們只有不到8個小時的作業時間。”郝建國立即安排100多名檢修人員緊張有序,迅速開展作業。
本次檢修作業最難的環節是套管拉桿更換后復裝操作,檢修人員需要進入結構緊湊復雜的變壓器箱體內,在狹窄、黑暗、刺鼻、密閉的空間內作業,每個操作動作都要要求又快、又精、又穩。防止磕碰到變壓器元件破壞絕緣性,對檢修人員專業水平和心里素質都是極大的考驗。
郝建國肩挎工具包進入含氧量極低的主變箱體進行作業。箱體大多器具之間只有不到半米的間隔,郝建國只能憑借腦海里圖紙上的結構,時刻躲避頭頂、腳下的器件,小心翼翼側身、貓腰前行。由于箱體內沒有預設的人工進入的通道,郝建國僅靠頭燈的光源,立即判斷哪些是可以才受力的著力點,手腳并用攀爬到變壓器上部套管的接口處,緊張地盯著套管下落的每一絲動向,指揮調整下落的方向。

“落落落,慢一點,勻速下降!”
“再往左一點,調整下落位置!”
“停停停,馬上與套管進行引線連接!”
郝建國在氧氣不足的箱體內大聲呼喊指揮,確保箱體外作業人員能夠清晰的聽到指令后再傳達給吊車作業人員。為防止操作過程中摩擦掉落的鐵屑和工器具掉落在變壓器內破壞絕緣性,他從工具包中拿出一塊絕緣白布平鋪到套管下方,如同做手術一般將工器具一一擺放到白布上,小心翼翼的接好引線,借著微弱的光線憑肉眼定位引線位置。
“穩一點,確保穿纜引線在套管正中間的位置受力達到要求,這個位置可以,可以下落。”
只聽咔的一聲,14.2米高7.2噸重的套管將最后一絲光亮徹底擋住,如泰山壓頂一般在郝建國頭頂正上方順利降落在變壓器底座中央。一連串嚴絲合縫的密切配合讓在密閉溫度高箱體內的郝建國緊張的額頭上滲出了汗珠,他用沾滿油污的袖子擦了擦模糊視線的汗水,最后將6顆純鋼螺絲擰好,仔細檢查把工具收回包里,再次小心地從入口處爬了出來。
“箱體內作業難度和風險確實很大,即使最簡單的擰螺絲都要精確的注意扭矩和動作幅度。”此時滿身油污的郝建國工作服已經濕透。當天晚上7點20分,1號主變A相變壓器高低壓兩個套管拉桿更換作業順利在12小時內提前完成。
經過100多名檢修人員的接續奮戰,本次勝利站1號主變全部檢修任務圓滿結束,有效的消除了勝利站的安全隱患,提高了安全性能,為特高壓電網蒙電外送安全可靠性提供了有力支撐。(孫嘉琪 王天陽)
